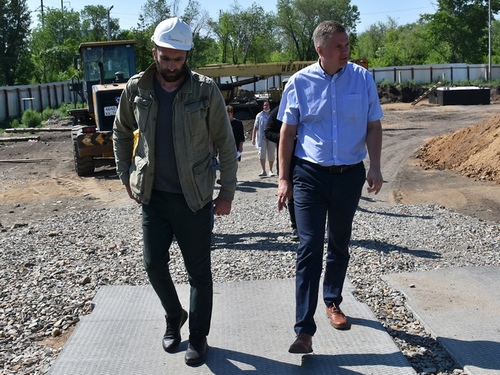

Глава Троицка Александр Виноградов провел очередное выездное совещание на строительной площадке нового источника теплоснабжения для поселка ГРЭС. Информацию о том, что уже в этом году данный объект должен быть завершен, обсуждают социальные сети и новости Троицка.
В рамках встречи члены комиссии обсудили предстоящие и текущие задачи объекта.
На данный момент закончены работы первого этапа. Вынесен напорный коллектор, залиты фундаменты дымовых труб и вспомогательных помещений. Готовится площадка под здание котельной.
При осуществлении строительных работ по заливке фундамента основного грунта выявлено несоответствие геологических изысканий фактическому залеганию материкового песка. Данная проблема потребовала оперативного решения и повторного утверждения госэкспертизы, что в свою очередь сдвинуло сроки выполнения работ.
Геологические изыскания уже проведены, авторский надзор подготовил решение по замене грунта, который проходит государственную экспертизу. Со следующей недели начнутся поставки оборудования, которое изготавливается параллельно.
Для главы города вопрос теплоснабжения поселка остается приоритетным. «Графики мы пока не корректируем. На этот объект оказана максимальная поддержка области, его софинансирование. Несмотря на проблемы, задачи остаются прежними. Мы должны ускорить темпы и увеличить объемы, чтобы сдать объект в положенный срок», – резюмировал глава города.
Напомним, в соответствии с контрактом пуск котельной запланирован на 30 ноября.
Служба новостей Южного Портала – при содействии пресс-службы администрации Троицка
